План страхования рисков

Все работы лежат на критическом пути. Некритических путей нет. Резервов времени нет.

Предварительная оценка организации производства винилового сайдинга

Сетевая модель в табличной форме приведена в таблице 4.20.

Таблица 4.20 - Перечень работ по предварительной оценке внедрения организации производства винилового сайдинга

Код

Работа

Продолжительность в человеко-днях

Ответственный за выполнение

0-1

Изучение потребности в виниловом сайдинге

7

менеджер проекта

0-2

Изучение предложения, альтернатив

7

менеджер проекта

1-3

Определение емкости работ

3

менеджер проекта

1-4

Позиционирование винилового сайдинга

3

менеджер проекта

3-5

Фиктивная работа

4-5

Фиктивная работа

2-5

Анализ слабых и сильных сторон по сравнению с конкурирующими поставщиками винилового сайдинга

2

менеджер проекта

5-6

Определение потенциальной доли рынка винилового сайдинга

1

менеджер проекта

6-7

Определение возможных объемов работ

1

менеджер проекта

7-8

Разработка стратегии внедрения

2

менеджер проекта

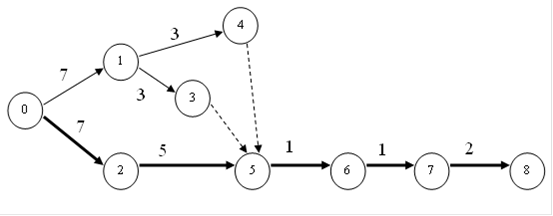

Рисунок 4.15 - Сетевой график выполнения работ по предварительной оценке внедрения

Критический путь Lкр проходит через события 0-2-5-6-7-8. Его длина составляет 16 дней. В таблице 4.21. представлены временные параметры графика.

Таблица 4.22 - Временные параметры в человеко-днях

№ события

Ранний срок, Тр

Поздний срок, Тп

Резерв времени, Р

0

0

0

0

1

7

13

6

2

7

7

0

3

10

16

6

4

10

16

6

5

12

12

0

6

13

13

0

7

14

14

0

8

16

16

0

Перейти на страницу: 3 4 5 6 7 8 9 10 11

Инвестиционная политика опыт реализации в странах с рыночным механизмом хозяйствования
Наше общество осуществляет исключительно трудный, во многом противоречивый, но исторически неизбежный необходимый процесс перехода к рыночной экономике. В этих условиях разрушаются привычные ...

Ретроспекция. Использование метода скользящего среднего
Ретроспекция. Глубина и горизонт ретроспекции ...
